四川“十四五”首个燃气电站全面投产 调峰电源再添“生力军”

2024年09月20日 10:50 资阳观察

0

9月16日晚9时16分,川投集团资阳燃气电站新建工程项目2号机组一次通过168小时试运行,标志着四川省“十四五”首个燃气电站实现全面投产,全省调峰电源再添“生力军”。

川投集团资阳燃气电站新建工程项目位于安岳县永顺镇,地处成渝地区双城经济圈中心,是四川省“十四五”重点工程、民生工程。一期工程建设2台740MW燃气-蒸汽联合循环发电机组,采用目前世界上最先进的M701J型燃气轮机,联合循环效率高达63.7%。

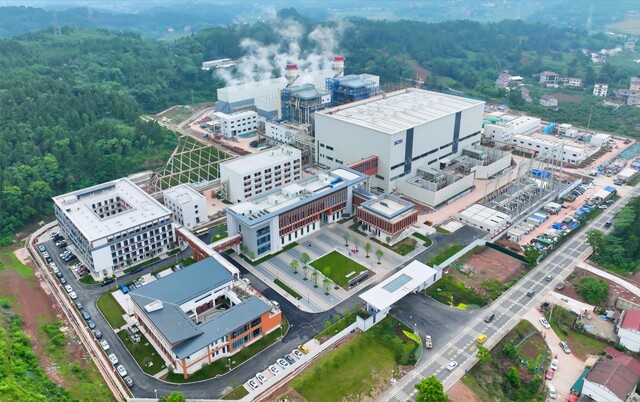

川投集团资阳燃气电站新建工程项目。

2022年9月16日,该项目主厂房第一罐混凝土浇筑,在短短2年时间内实现“双机”投产,跑出“核准到正式开工仅历时8个月”“正式开工到首台机组投产仅631天”“西南地区首台投产的H级燃气机组”“西南地区首个双投的H级燃气电站”的川投速度!1号、2号机组均实现了“厂用电受电、锅炉水压、汽机扣盖、化学清洗、燃机启动和锅炉冲管、燃机冲转定速、发电机并网、168小时试运”八个一次成功!1号机组首次并网到168小时试运结束仅21天,创造了H级燃机整套启动调试时间最短的全国纪录!2号机组首次并网到168小时试运结束仅18天,再次刷新了该纪录!

交接仪式。

川投集团资阳燃气电站新建工程项目投产后年发电量35亿千瓦时,对于维护四川省电网安全、迎峰度夏电力保供都有着十分重要的作用。今年夏季,四川省连续出现高温天气,省网负荷屡创新高。作为省网重要电源支撑点,川投集团资阳燃气电站坚决扛起电力保供的政治责任,1号机组6月投产以来保持顶峰发电能力,在电力保供形势最严峻的8月实现单次连运17天,2号机组并网后边调试边保供,有力支撑迎峰度夏期间电力保供。

下一步,川投集团将按照省委、省政府强化能源安全保供能力建设部署要求,在省国资委指导支持下,进一步发挥省属企业能源保供主力军作用,坚持综合施策、科学规划,做大能源供给总量,提升迎峰度夏电力保障能力,更好保障民生和重点用电需求,为经济社会高质量发展提供有力能源保障。

潘政吉 李达 全媒体记者 李思彤

编辑:龚紫逸

相关新闻

Copyright © 2020 www.zljnews.cn 自流井网 All Rights Reserved 自贡市自流井区融媒体中心

地址:自贡市自流井区丹桂北大街288号 电话:86-0813-8109460 Email:2169130836@qq.com

互联网新闻信息服务许可证编号:51120200172 蜀ICP备2020036881号-1 网监备案号:自公网监5103000063

涉本网站网络内容从业人员违法违规行为举报电话:0813-8109460 网络内容从业人员违法违规行为举报

涉未成年人投诉举报电话:0813-8109460 电子邮箱:2169130836@qq.com | 涉互联网算法推荐专项举报渠道

涉本网站违法和不良信息举报电话:0813-8109460 | 涉企举报专区

食品安全投诉举报电话:0813-2988060 电子邮箱:zgsscjgjyjk@163.com

技术支持:自贡融合传媒有限公司
